Wir investieren in die Zukunft und bauen auf Tradition.
Unser Bautagebuch des Porsche Zentrum 5 Seen
Destination Porsche – ein neuer Meilenstein für unser Porsche Zentrum 5 Seen. Exklusiver Einblick in unser großes Bauvorhaben.
Was erwartet Sie?

Der große Umbau unseres Porsche Zentrums hat bereits begonnen. Als erste Maßnahme wird die Werkstatt erweitert. Sobald diese Arbeiten abgeschlossen sind, wird die jetzige Gebrauchtwagenhalle zur Werkstatt umgebaut. Dort findet vorübergehend unsere Spenglerei ihren Platz. In der bisherigen Spenglerei beginnen im Anschluss die Umbauten für unser neues Ersatzteillager.
Der zweite Bauabschnitt hat Ende 2024 begonnen. Der vordere Teil des Porsche Zentrums wurde abgerissen, herbei musste die vordere Werkstatt, die Direktannahme, die Waschhalle und der überdachte Parkplatz weichen. Auf dieser Fläche entsteht unser zweistöckiger Neubau. Glücklicherweise müssen die Arbeitsplätze in dem aktuellen Büro während des Baus nicht weichen und unsere Service Techniker finden in dem Neubau der neuen Werkstatt Platz. Dadurch ist sichergestellt, dass unsere Mitarbeiter auch während der Baumaßnahmen wie gewohnt für Sie erreichbar sind.
Während der gesamten Umbauarbeiten wird unser täglicher Betrieb uneingeschränkt weiterlaufen.
Bitte beachten Sie: Parkplätze und Werkstattaufenthalt.
Aufgrund unserer Baumaßnahmen sind unsere Parkplätze direkt vor dem Porsche Zentrum limitiert. Zudem haben wir intern längere Betriebswege, die etwas mehr Zeit in Anspruch nehmen. Daher möchten wir Sie bitten, für Ihren Werkstattaufenthalt mehr Zeit als gewohnt einzuplanen.
Wir geben unser Bestes, weiterhin einen reibungslosen Ablauf zu gewähren. Gerne können Sie weiterhin direkt vor dem Porsche Zentrum parken – geben Sie ganz bequem Ihren Autoschlüssel bei unserem Team ab, wir kümmern uns dann um den weiteren Vorgang.
Wir freuen uns auf die Zukunft mit Ihnen.
Ihr Porsche Zentrum 5 Seen

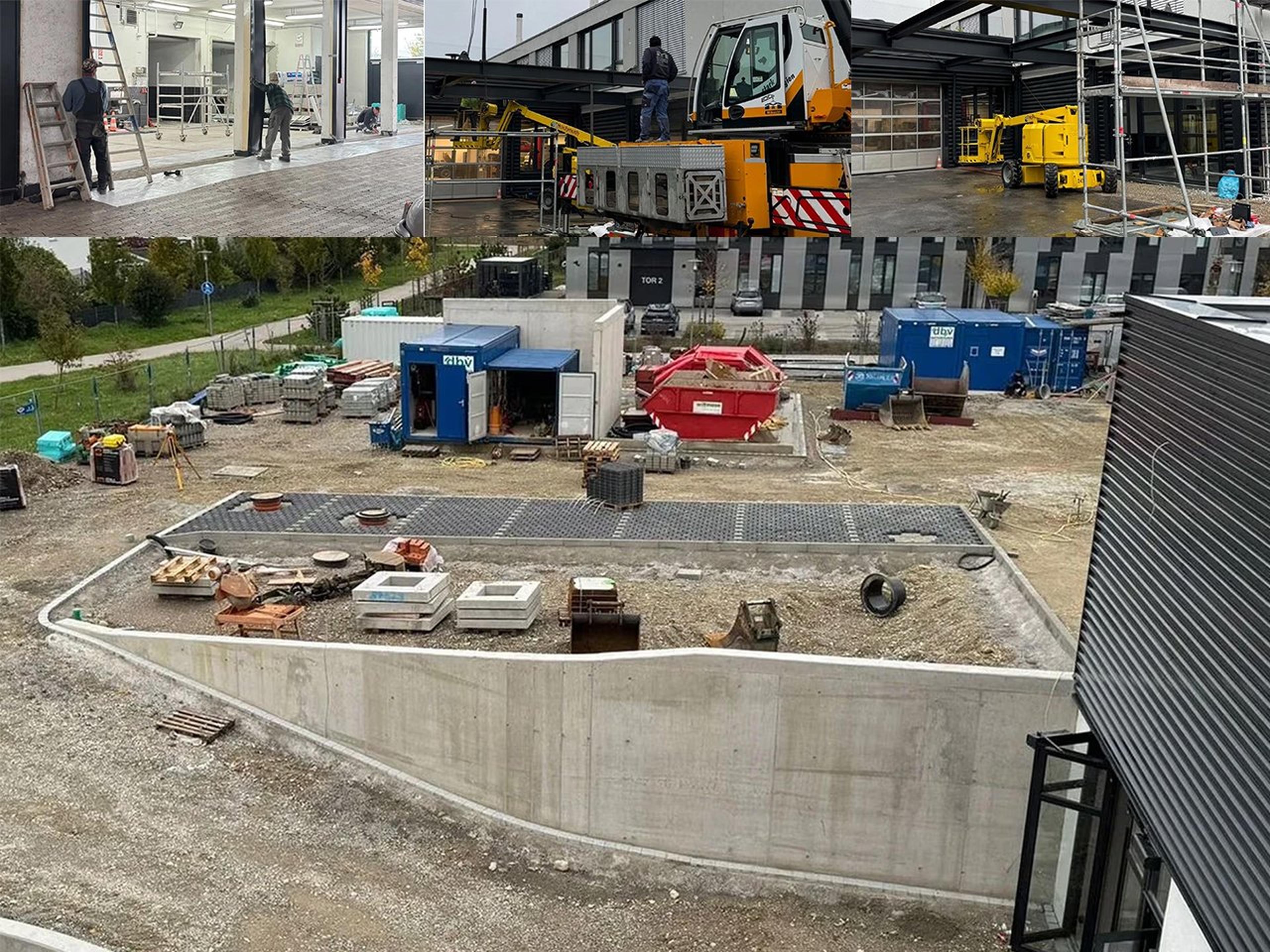

Baufortschritt im Jahr 2026.
)

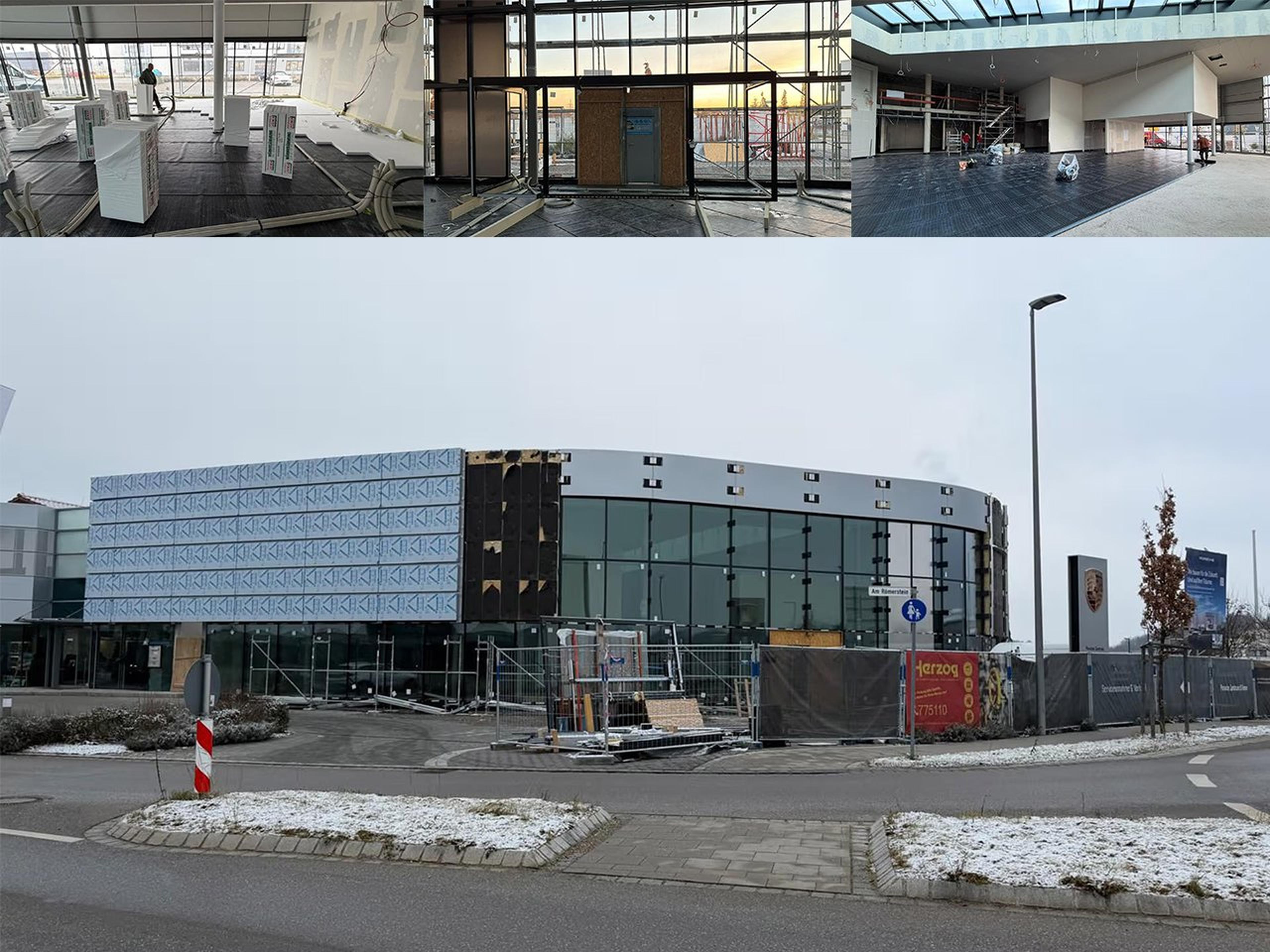

April 2026

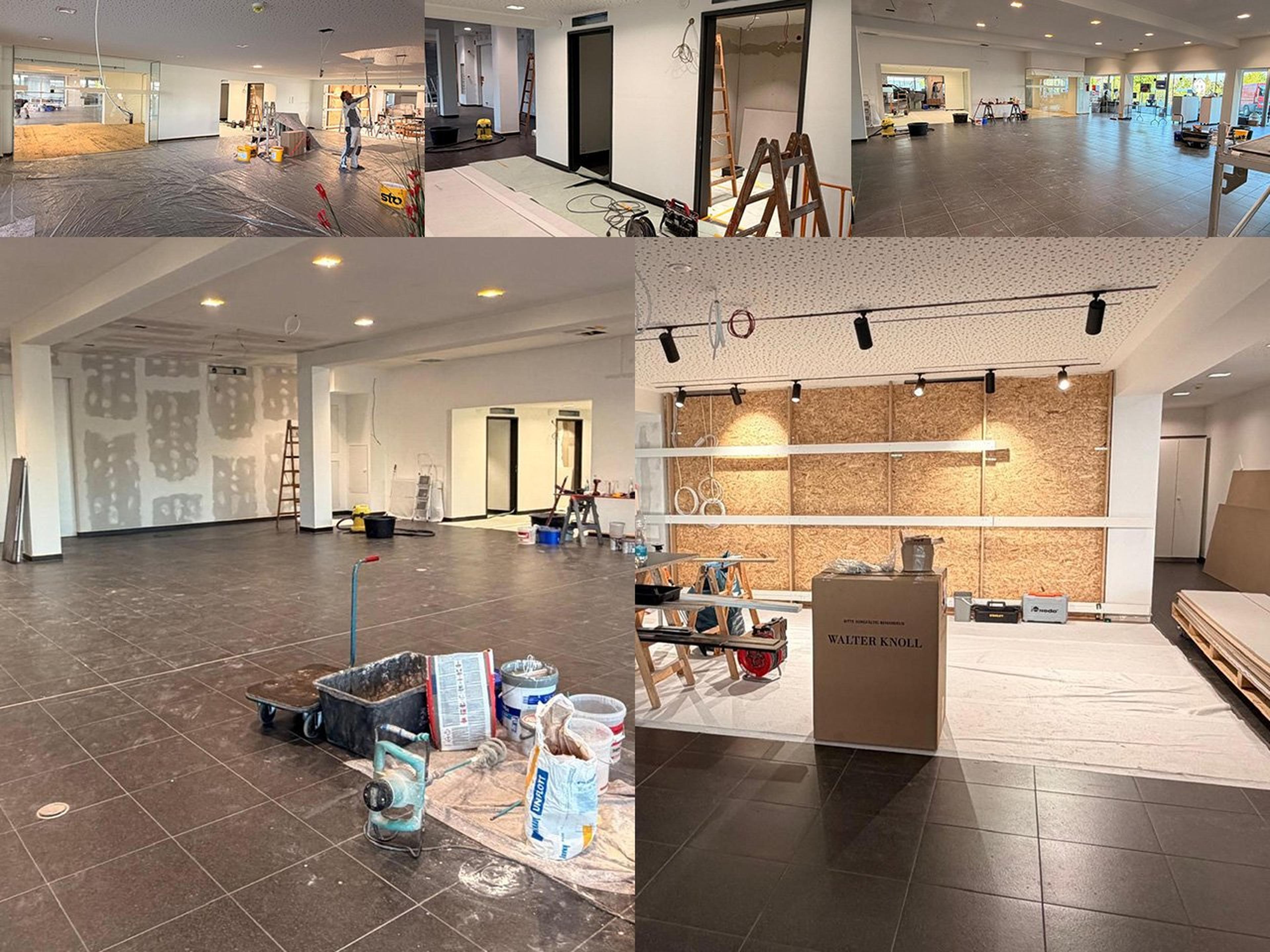

Im Altbau wurden umfangreiche Trockenbauarbeiten durchgeführt: Aus dem ehemaligen Neuwagen Showroom entstand ein exklusiver Classic-Bereich mit separatem Zugang. Der modernisierte Showroom bietet nun auch Gebrauchtwagen ein ansprechendes Umfeld. Zudem wurden ein barrierefreies WC eingebaut und die Wände frisch in hellem Weiß gestrichen.

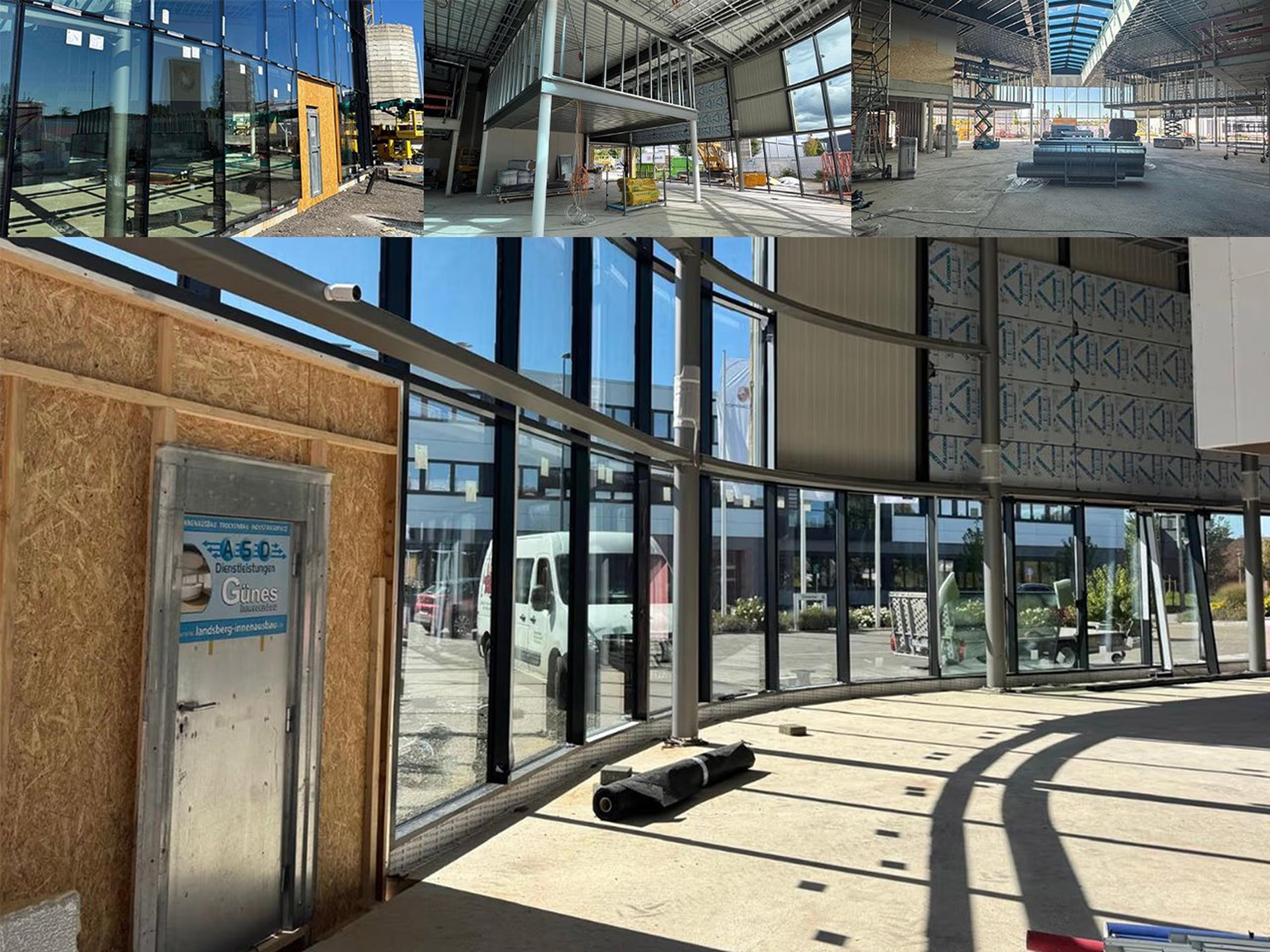

Der Umbau steht kurz vor dem Abschluss – bald sind wir wieder uneingeschränkt für unsere Kunden da und heißen alle herzlich willkommen.
)
März 2026
Die Arbeiten an der Photovoltaikanlage auf dem Dach haben begonnen. Gleichzeitig nimmt auch die Renovierung des Altbaus Fahrt auf. Die altbekannte Kaffeebar musste weichen und wurde sorgfältig zurück gebaut. Auch im hinteren Bereich des Altbaus wird nun kräftig angepackt und Platz für Neues geschaffen.
)
Februar 2026

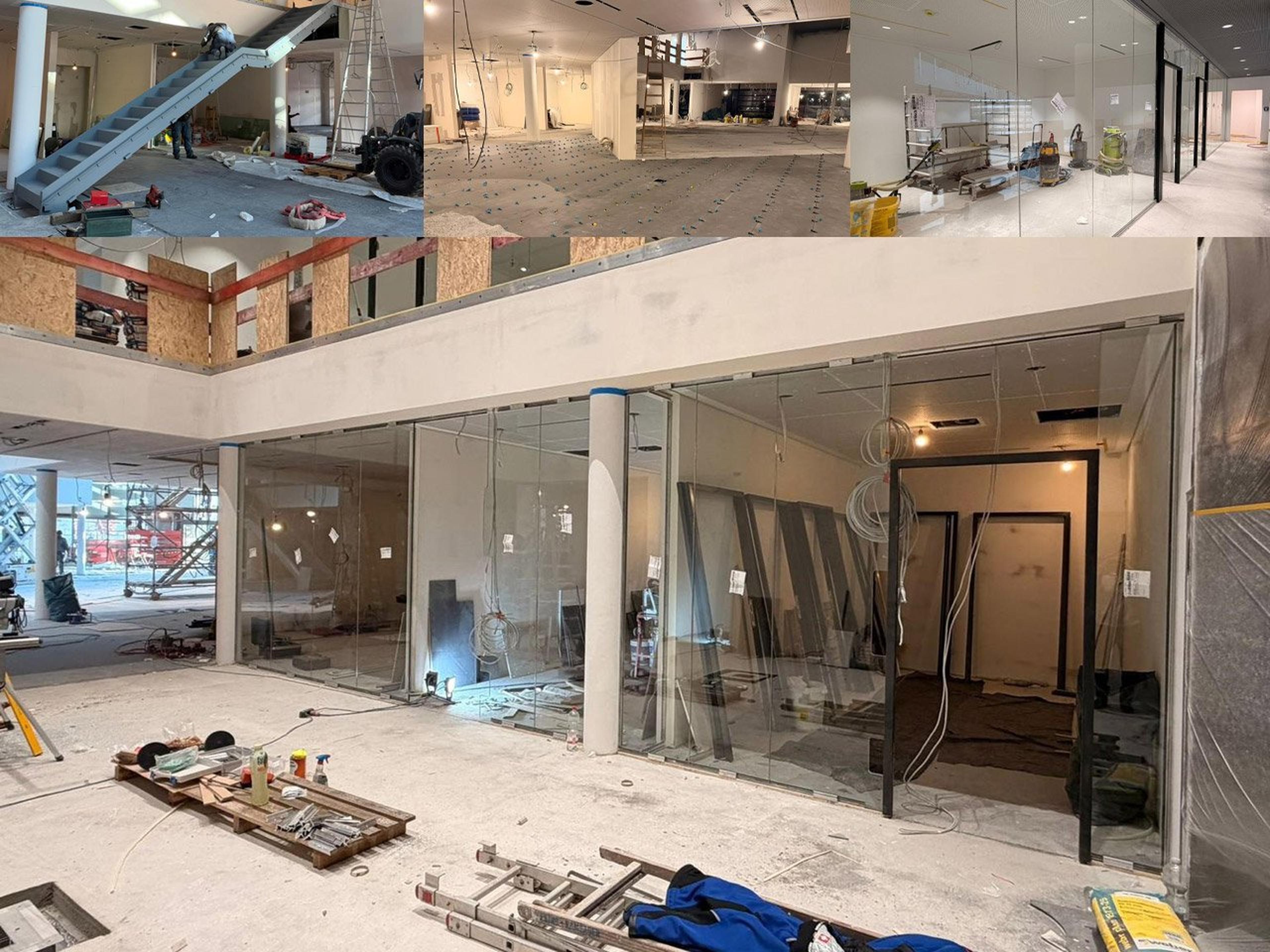

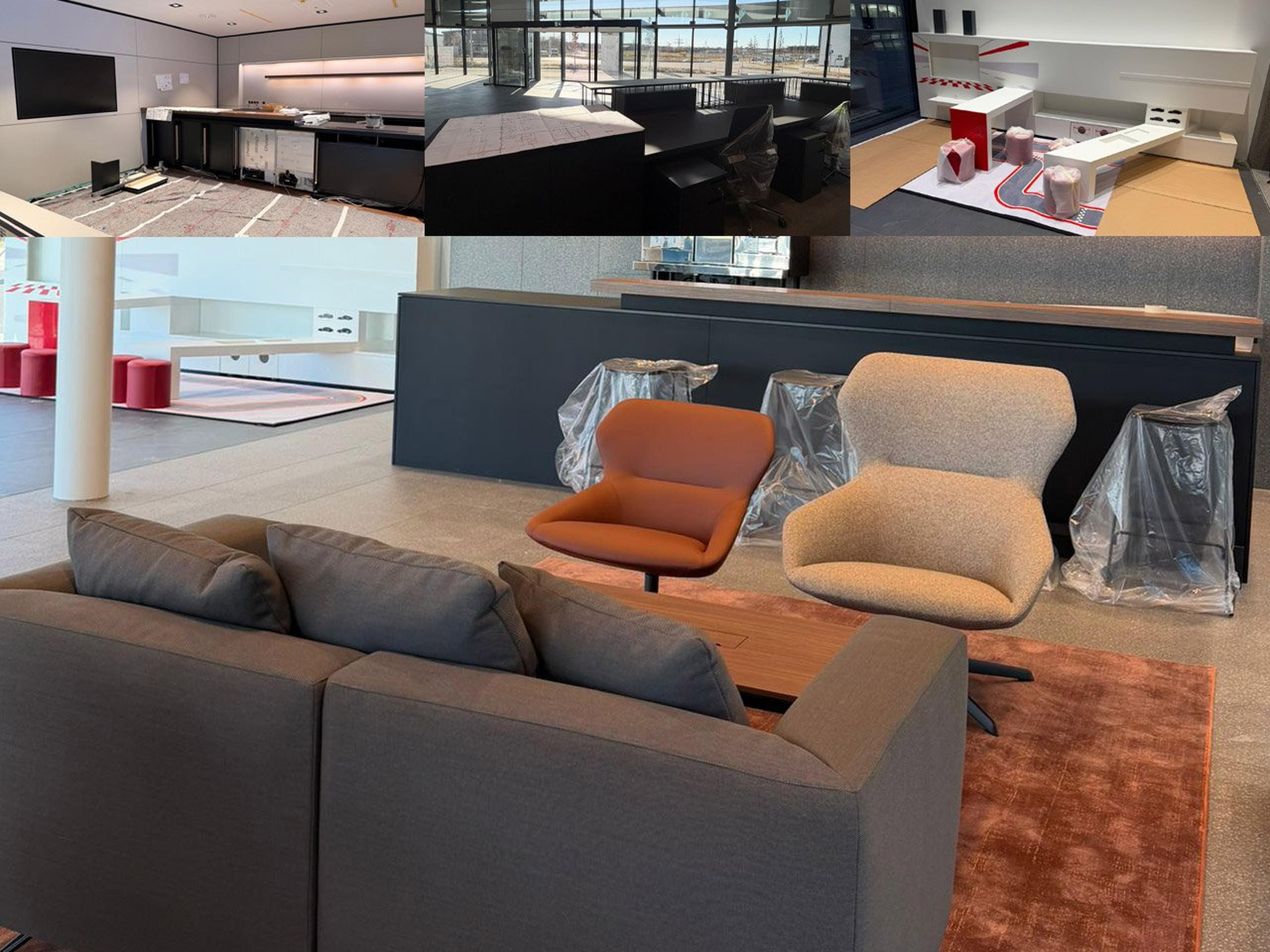

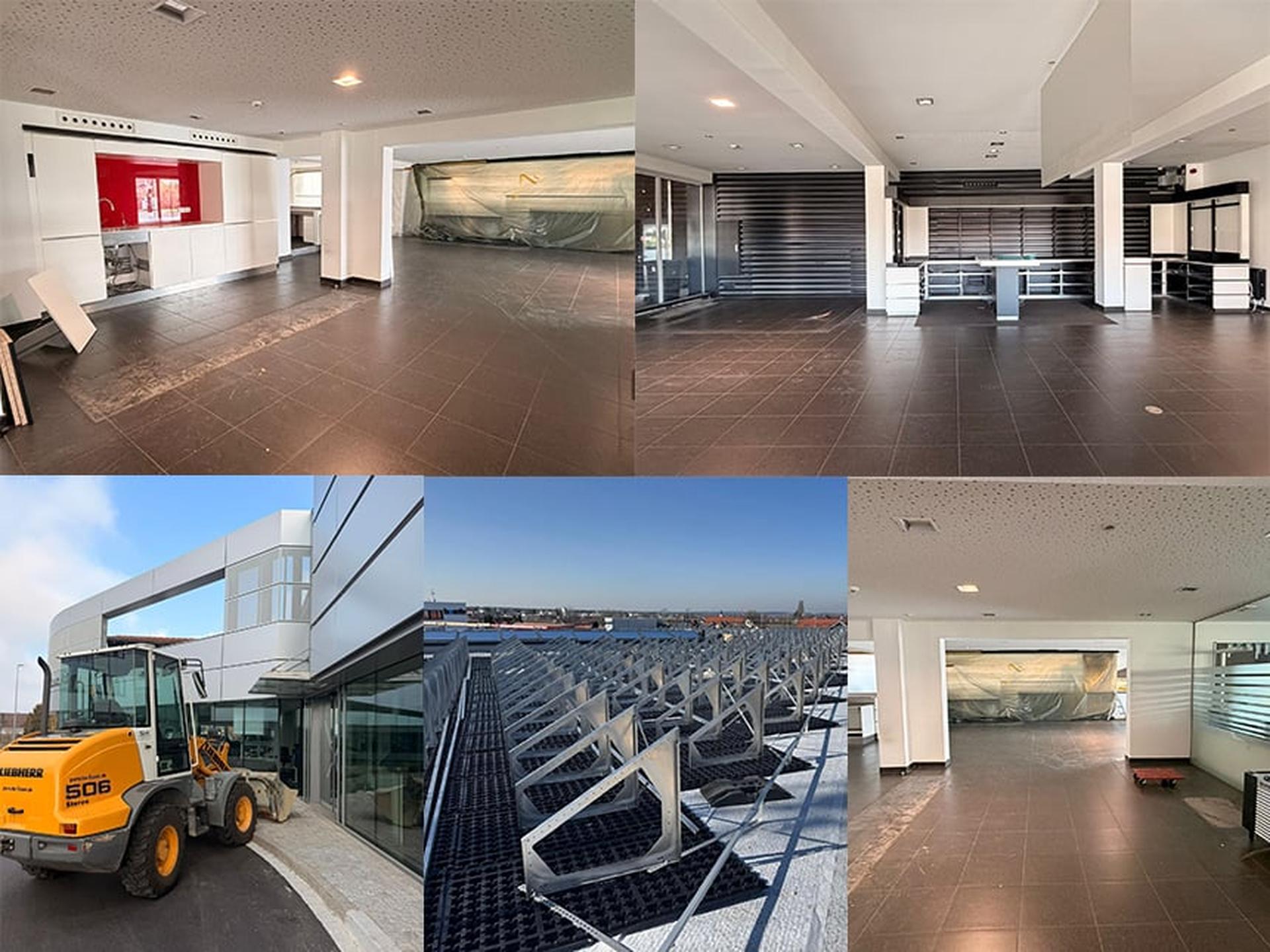

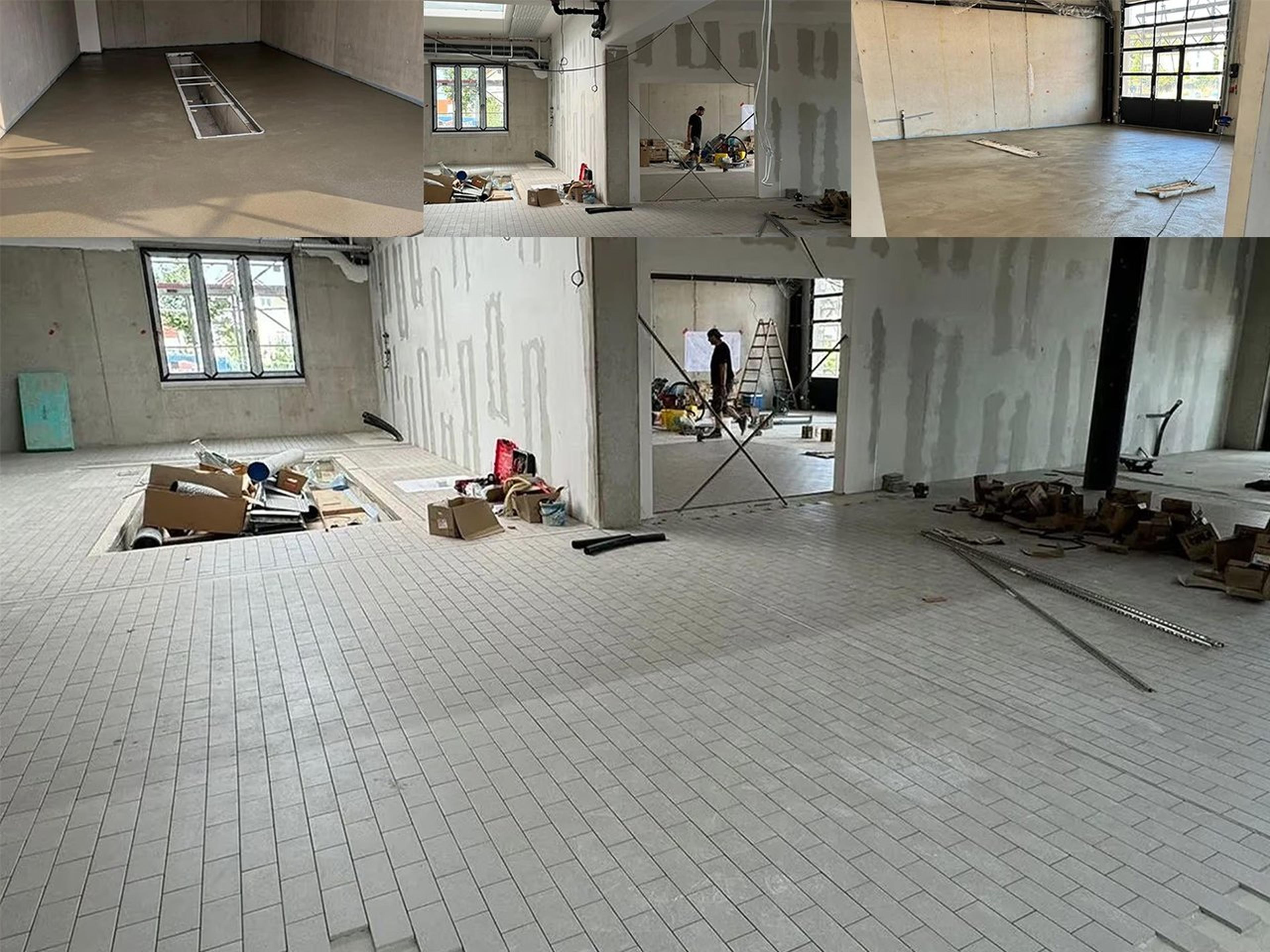

Im Feburar wurden die Fliesenarbeiten vollständig abgeschlossen und auch die Malerarbeiten sind nun vollständig fertiggestellt. Mit der Möbellieferung und dem anschließenden Aufbau bekommen die Räume erstmals ihre geplante Atmosphäre und wirken schon richtig einladend. Außerdem wurde die Medientechnik installiert und in Betrieb genommen, sodass auch technisch alles bereit ist. Jetzt heißt es: Endspurt bis zur Fertigstellung.
)
Januar 2026

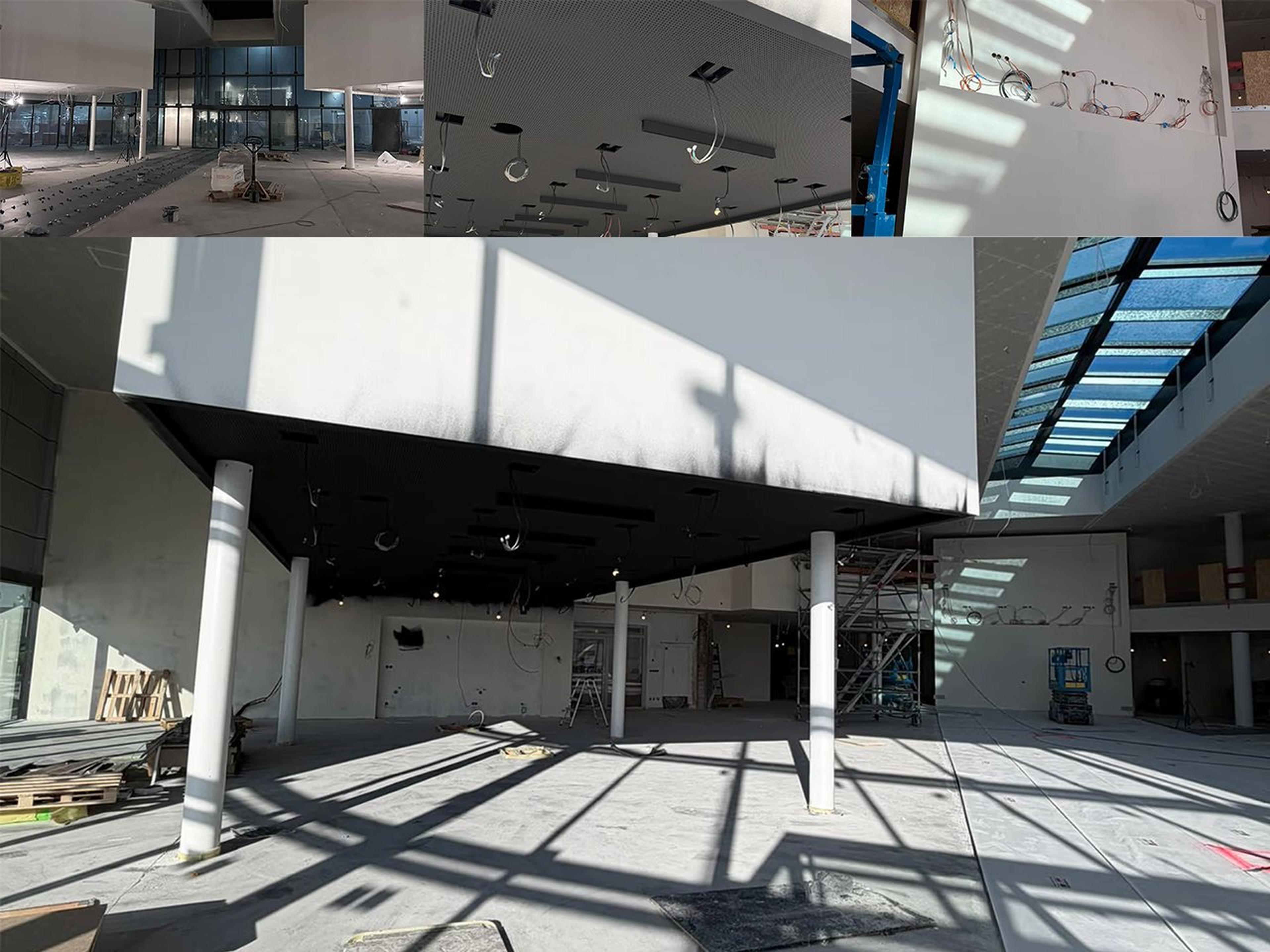

Der Innenausbau ist größtenteils abgeschlossen, sodass wir nun im Januar in den Endspurt starten. Die Fliesenarbeiten haben begonnen, während an der Elektrik und der Sanitärtechnik weitergearbeitet wurde. Zudem erhielten die ersten Wände und Decken ihren Anstrich. Im Außenbereich konnte der vordere Teil des Grundstücks asphaltiert und die Parkplätze wiederhergestellt werden.
Baufortschritt im Jahr 2025.
)
Dezember 2025
Der Innenausbau ist größtenteils abgeschlossen, sodass wir nun im Januar in den Endspurt starten. Die Fliesenarbeiten haben begonnen, während an der Elektrik und der Sanitärtechnik weitergearbeitet wurde. Zudem erhielten die ersten Wände und Decken ihren Anstrich. Im Außenbereich konnte der vordere Teil des Grundstücks asphaltiert und die Parkplätze wiederhergestellt werden.
)
November 2025
Im hinteren Bereich des Parkplatzes wurde der Boden frisch geteert, wodurch die Fläche nun in neuem Zustand erstrahlt. Im Innenbereich wurde die Fußbodenheizung Stück für Stück verlegt. Am Eingangsbereich wurde ein Gerüst für das Foyer im Innenbereich aufgebaut, sodass dies in der nächsten Zeit fertig gestellt werden kann. Gleichzeitig wurde das Außengerüst nun erfolgreich abgebaut, wodurch die Außenfassade wieder vollständig sichtbar ist und das Gebäude in seiner vollen Gestalt zur Geltung kommt.
)
Oktober 2025

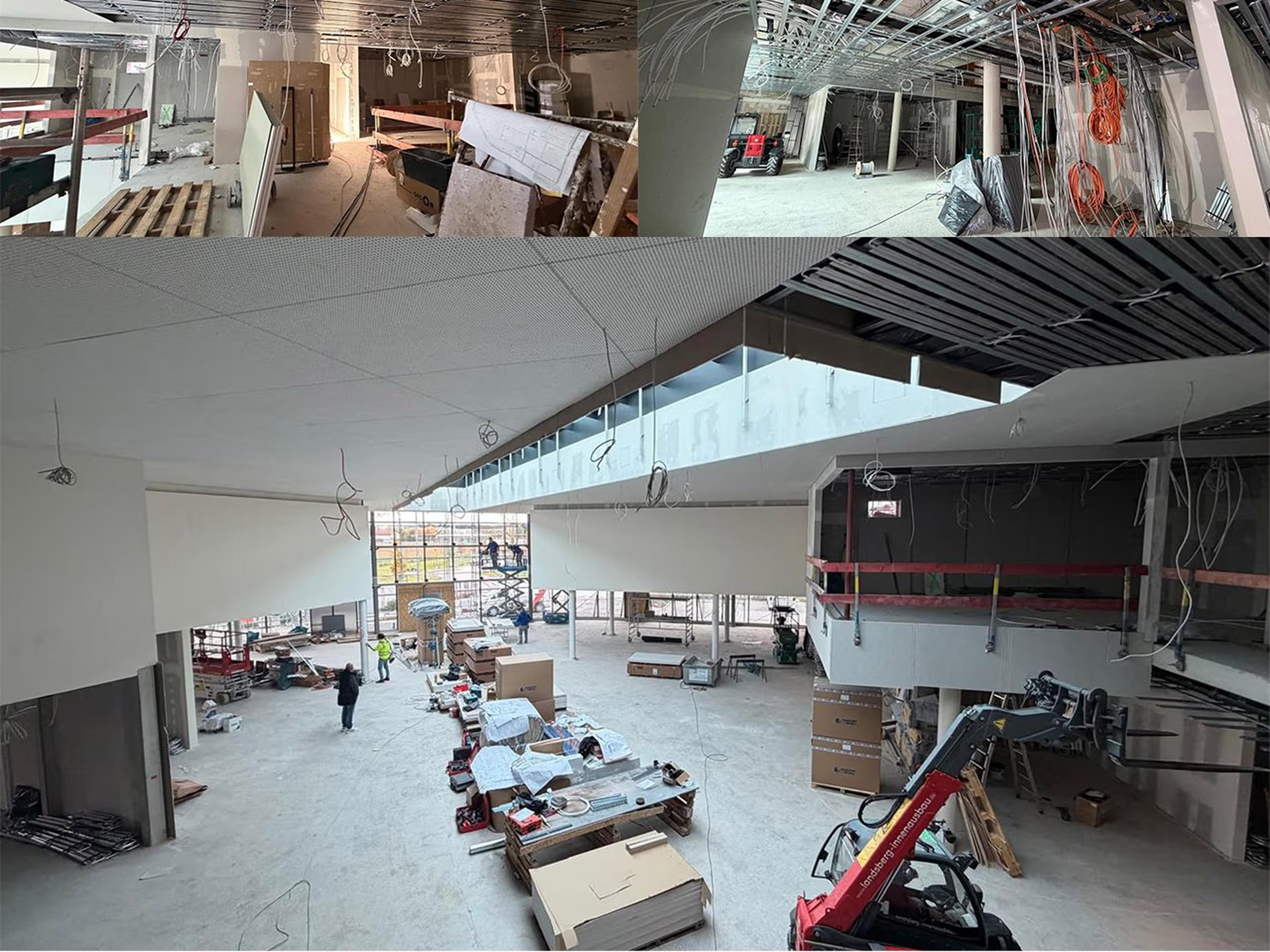

Der Innenausbau im Porsche Zentrum schreitet weiterhin intensiv voran. Besonders die Elektroinstallationen stehen aktuell im Fokus und werden mit Hochdruck umgesetzt. Gleichzeitig geht der Ausbau der einzelnen Stockwerke sowie deren Decken voran, sodass sich das Gebäude Stück für Stück zu seiner fertigen Form entwickelt.
)
September 2025

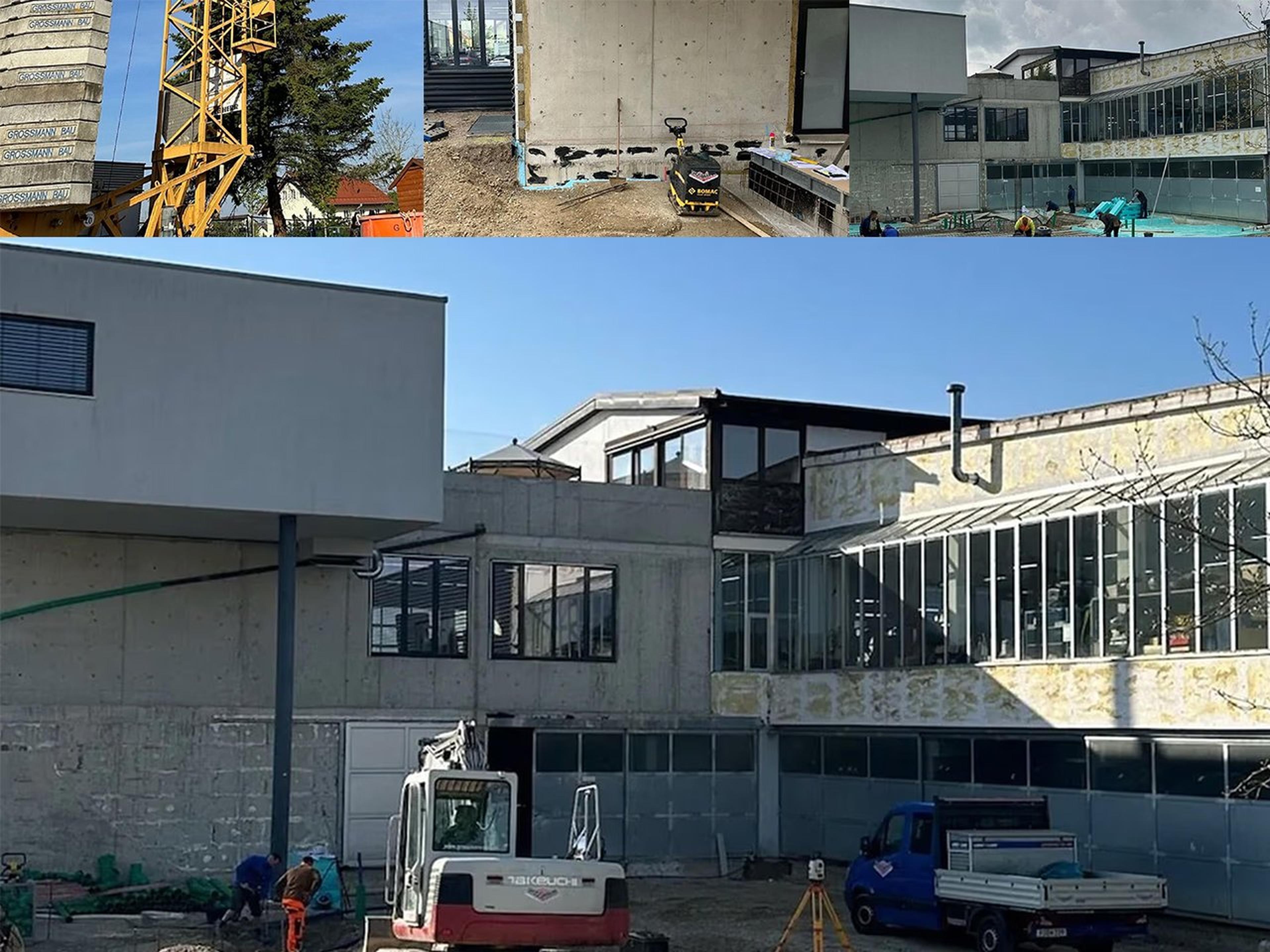

Das Dach ist inzwischen vollständig fertiggestellt, ebenso wurde die Außenfassade größtenteils abgeschlossen. Auch die Fenster sind bereits eingebaut und verleihen dem Haus sein endgültiges Erscheinungsbild. Im Inneren geht es zügig voran: Der Innenausbau läuft auf Hochtouren, ebenso wie die Arbeiten an Heizung, Sanitär und Elektrik. Es ist schön zu sehen, wie unser Haus immer mehr Gestalt annimmt.
)
August 2025
Im August konnte ein weiterer großer Fortschritt erzielt werden. Das Dach der neuen Destination Porsche wurde fertiggestellt, und ein Teil der Außenfassade erhielt bereits die Dämmung. Parallel dazu hat der Innenausbau begonnen, und auch die ersten Arbeiten an der Elektroinstallation sind gestartet. Schritt für Schritt nimmt unser Umbau weiter Gestalt an.
)
Juli 2025
Die letzten Vorbereitungen wurden im Innenausbau getroffen. Alle tragende Fundamente wurde gelegt und die Vorbereitungen für die Außenfassade abgeschlossen. Im nächsten Schritt wird das Dach der neuen Destination Porsche angebracht. Ein weiterer Meilenstein in unserem großen Umbau.
)
)
Juni 2025

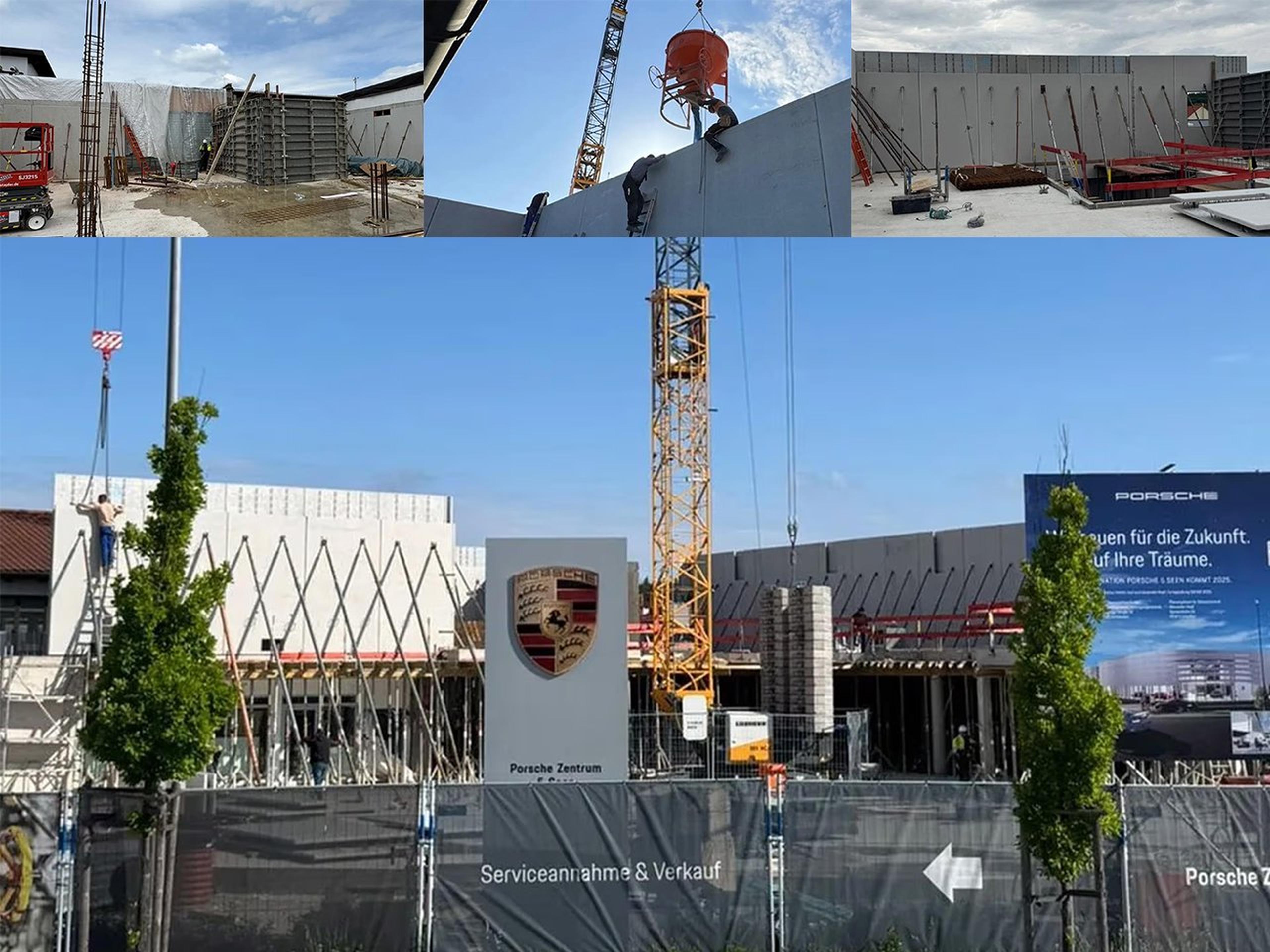

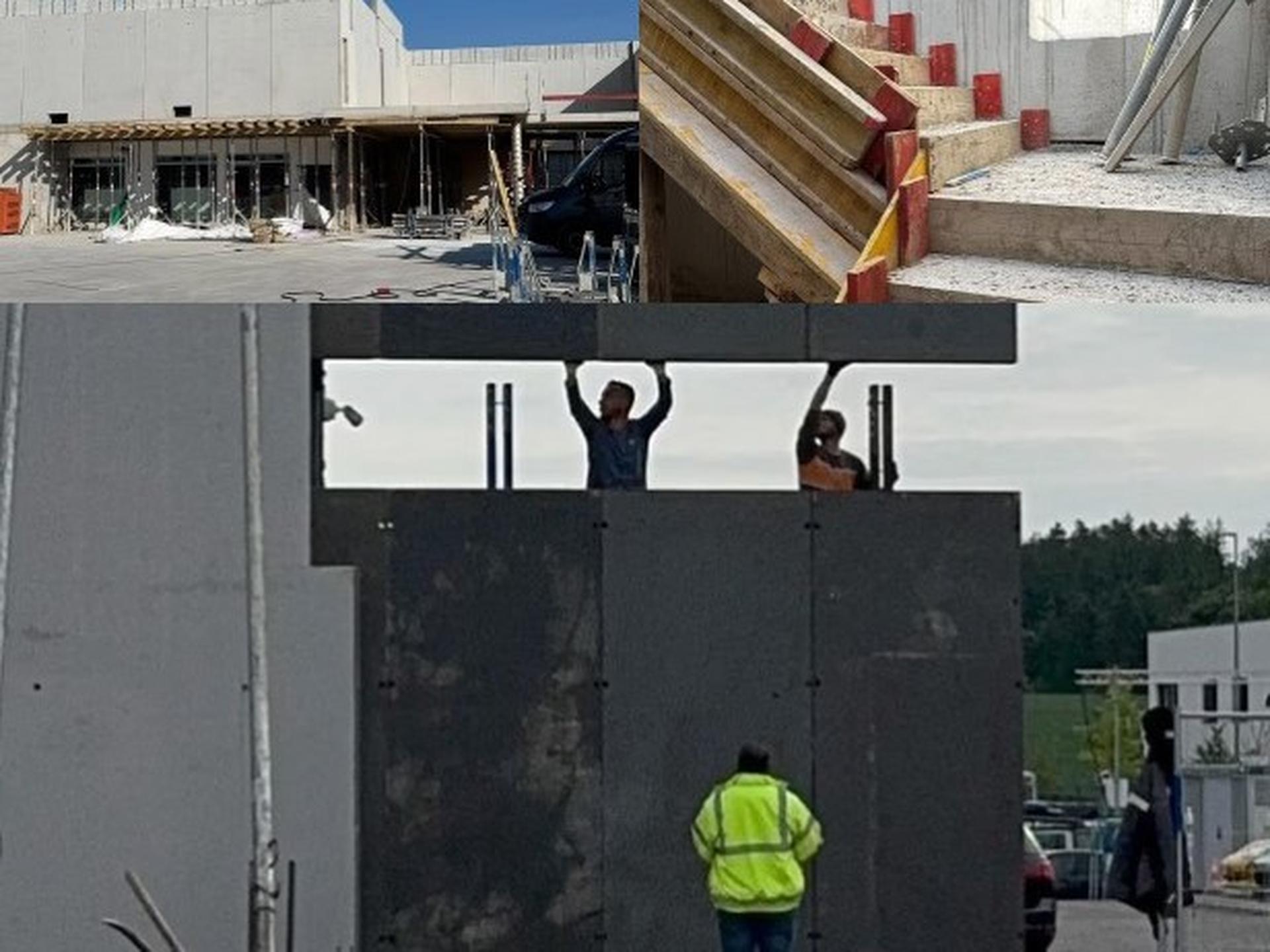

Die Wände unserer neuen „Destination Porsche“ stehen bereits. Die Firma Grossmann GmbH hat die Arbeiten an der ersten Etage abgeschlossen und damit das Grundkonzept unseres zukünftigen Showrooms erfolgreich umgesetzt.
)

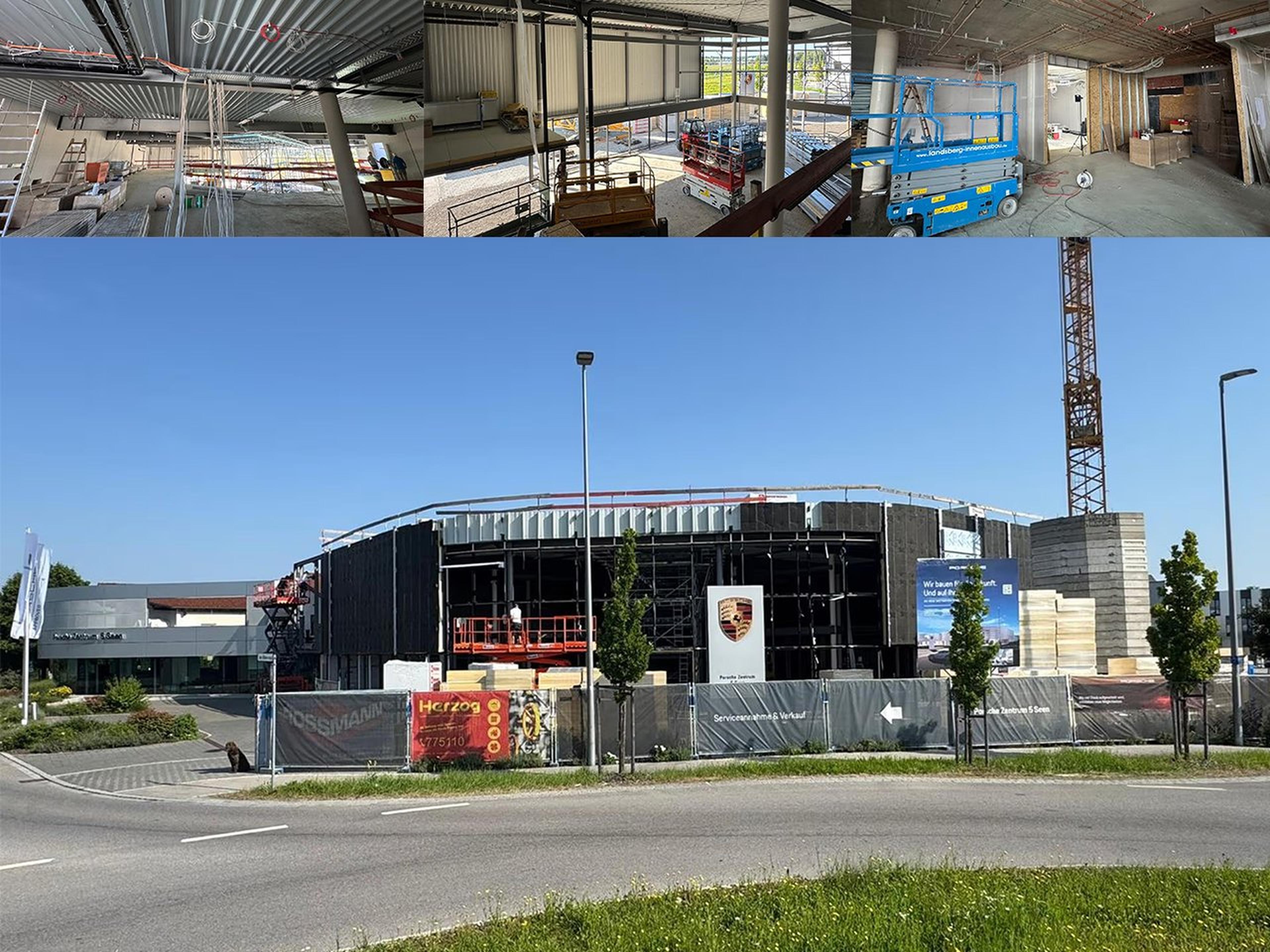

Mai 2025
Im hinteren Bereich des Parkplatzes wurde der Boden frisch geteert, wodurch die Fläche nun in neuem Zustand erstrahlt. Im Innenbereich wurde die Fußbodenheizung Stück für Stück verlegt. Am Eingangsbereich wurde ein Gerüst für das Foyer im Innenbereich aufgebaut, sodass dies in der nächsten Zeit fertig gestellt werden kann. Gleichzeitig wurde das Außengerüst nun erfolgreich abgebaut, wodurch die Außenfassade wieder vollständig sichtbar ist und das Gebäude in seiner vollen Gestalt zur Geltung kommt.
)
April 2025

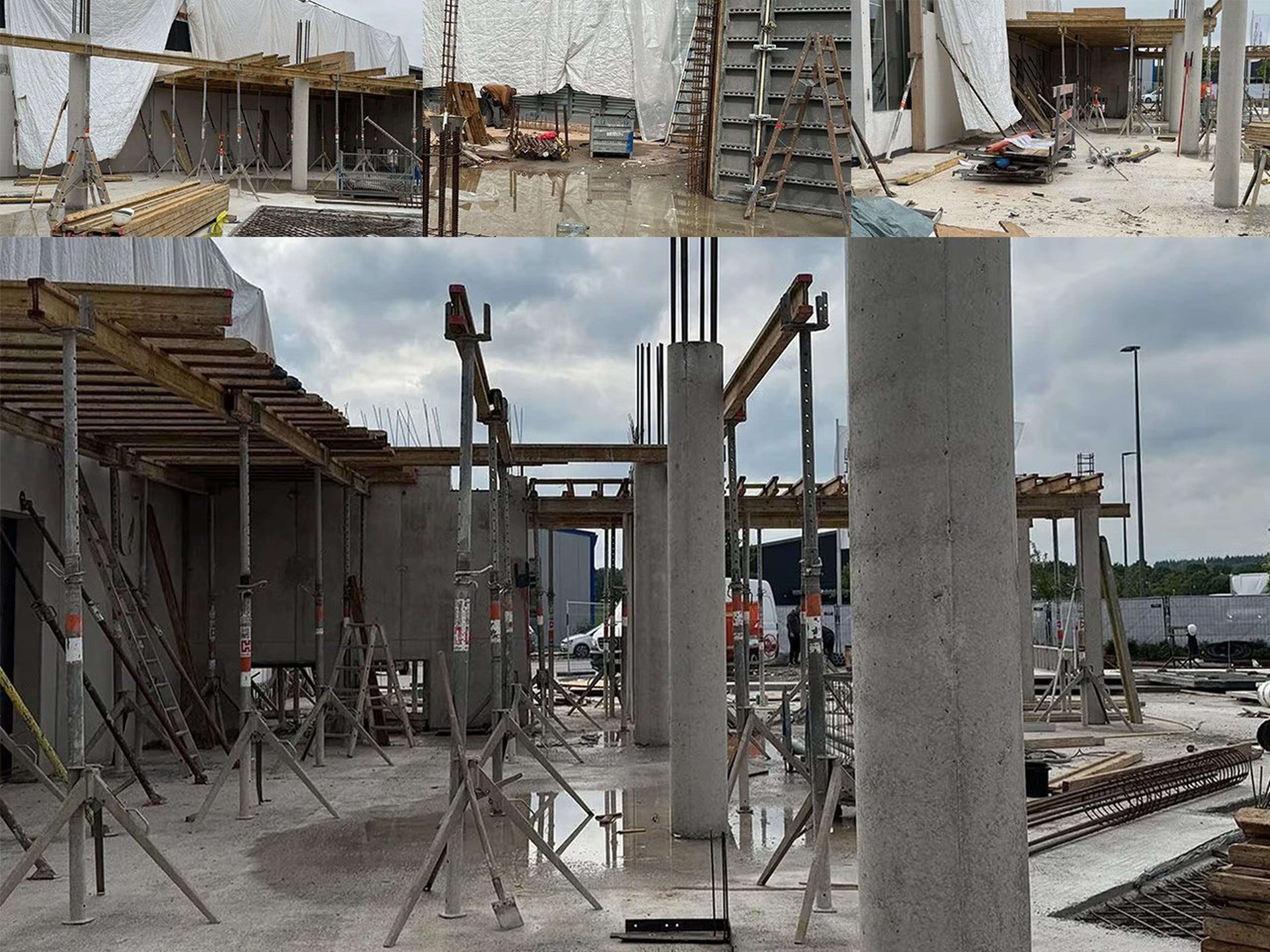

Die Bodenarbeiten für den neuen Showroom sind erfolgreich abgeschlossen. Im nächsten Schritt wurde das Fundament für die zukünftigen Wände und Decken gelegt – ein wichtiger Meilenstein im Bauablauf. Die Arbeiten wurden fachgerecht von der Firma Grossmann ausgeführt, die für ihre zuverlässige und präzise Bauausführung bekannt ist. Damit ist die Grundlage für den weiteren Hochbau geschaffen.
)
März 2025
Die Erdarbeiten gehen dem Ende zu. Die ersten Fundamente wurden schon gelegt. Bodentanks wurden fachgerecht eingesetzt und alte Kellerschächte zugeschüttet. Wir sind bereit für den Neuaufbau unseres Porsche Zentrums.
)
Februar 2025

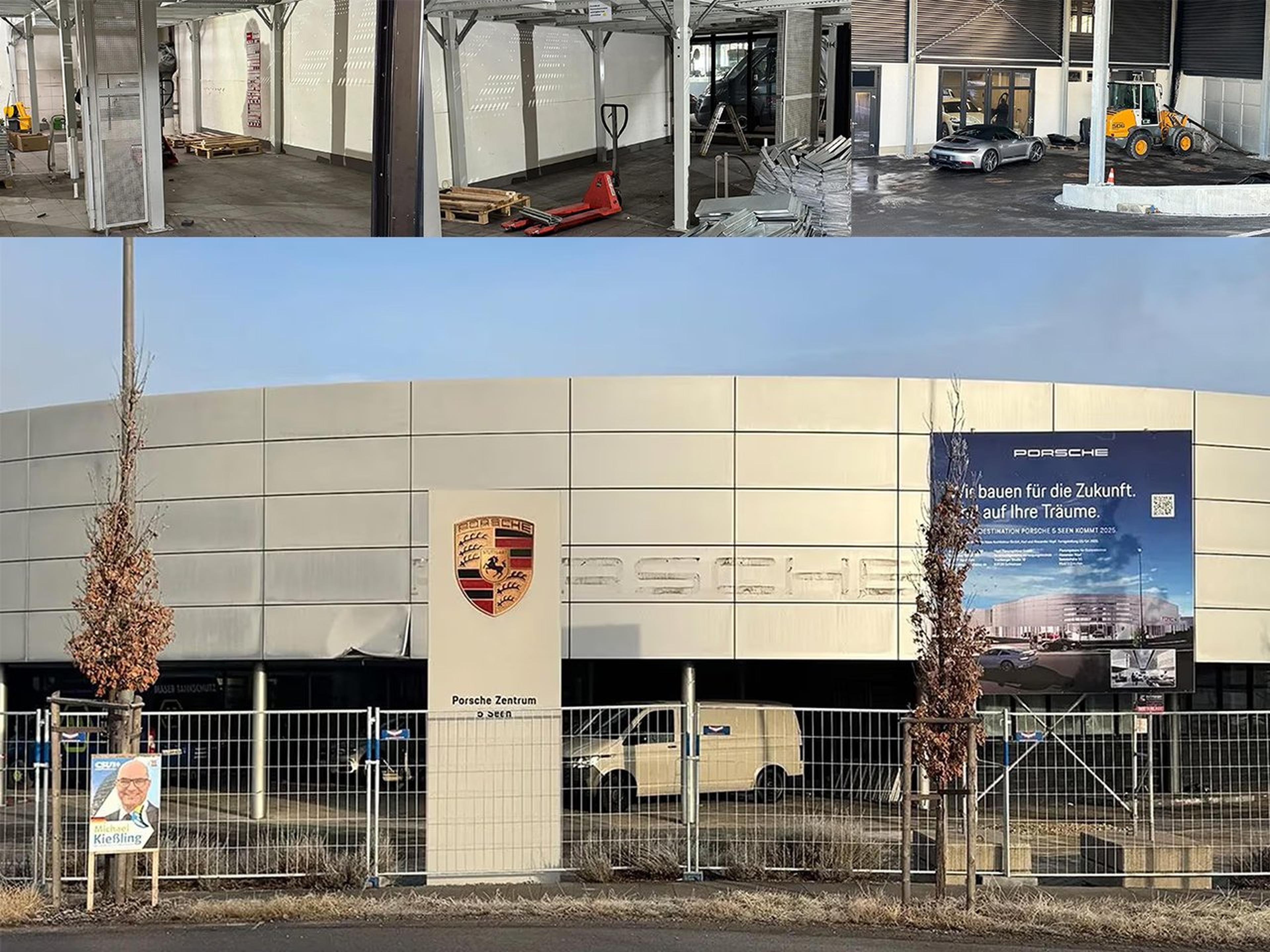

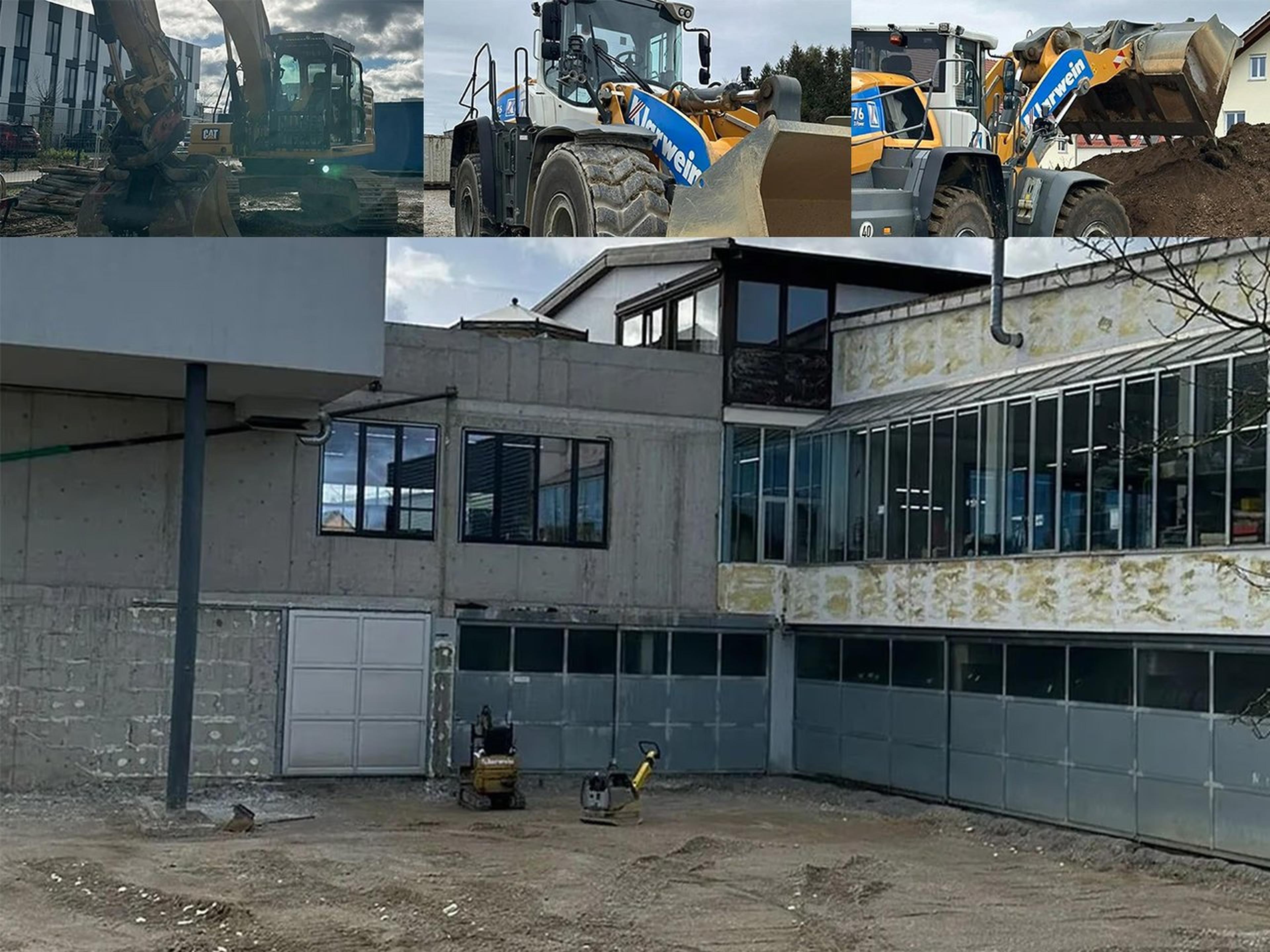

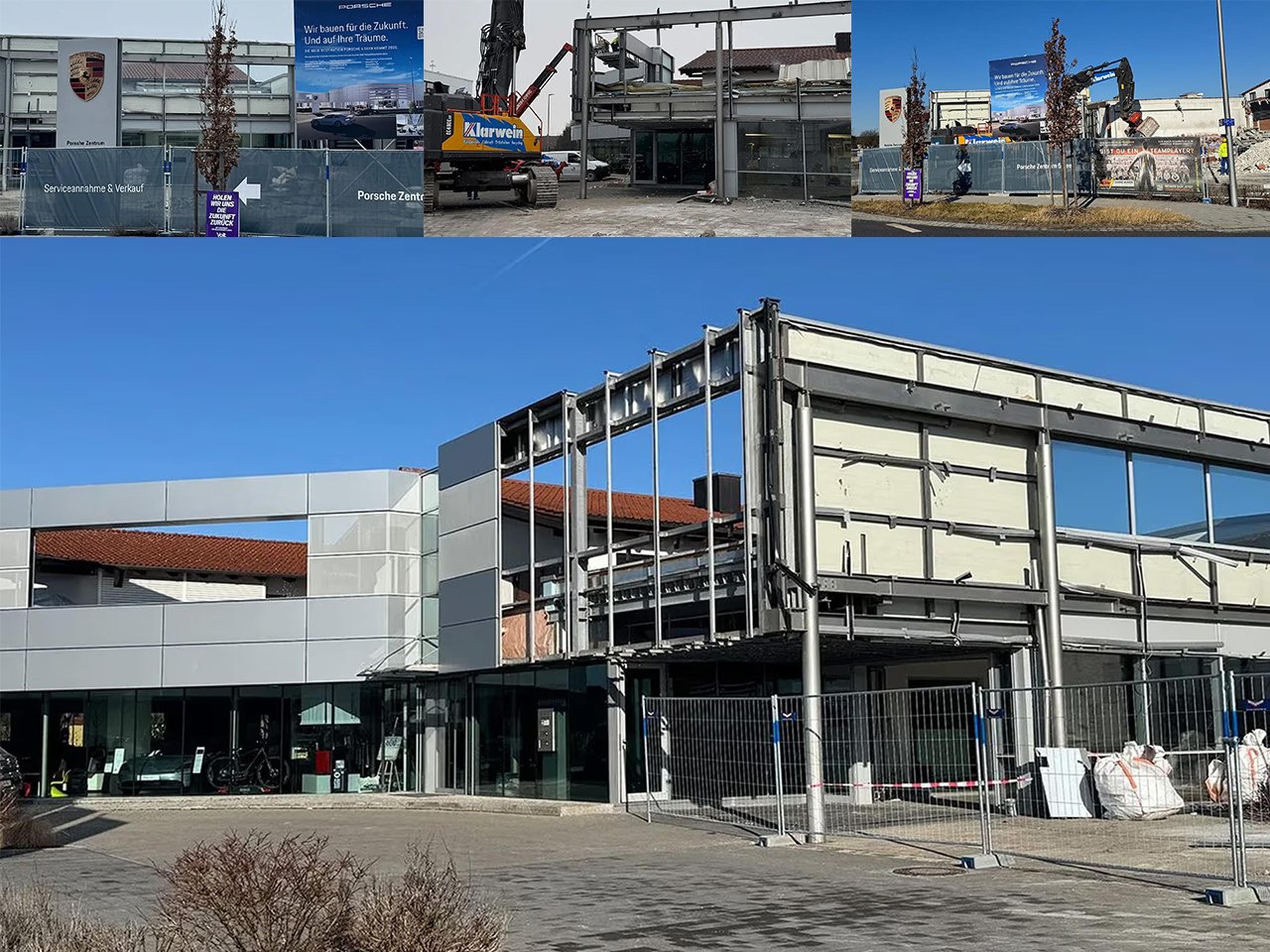

Im Februar fand der große Abriss statt. Die Aluminiumfassade, die ehemalige Waschhalle, der ehemalige Vermessungsstand, die vordere Werkstatt und das Ersatzteillager sind komplett entfernt worden. Besonders emotional war der Abriss der alten Werkstatt – denn diese wurde vor 60 Jahren von den Gründern und (Groß-)Eltern der Familie Wörle von Hand eigenständig aufgebaut. Rund 60 Jahre lang war die Werkstatt das Herzstück der Hörmann Sportwagen GmbH. Heute ist nichts mehr davon zu sehen. Eine große Veränderung für uns alle.
)
Januar 2025
Im Januar haben wir uns auf kleinere Arbeiten im Neubau konzentriert. Zudem wurden die Räumlichkeiten, sowie die Aluminiumfassade fachgerecht entkernt, um im Februar von der Firma Gebrüder Klarwein GmbH abgerissen zu werden.
Baufortschritt im Jahr 2024
)
Dezember 2024

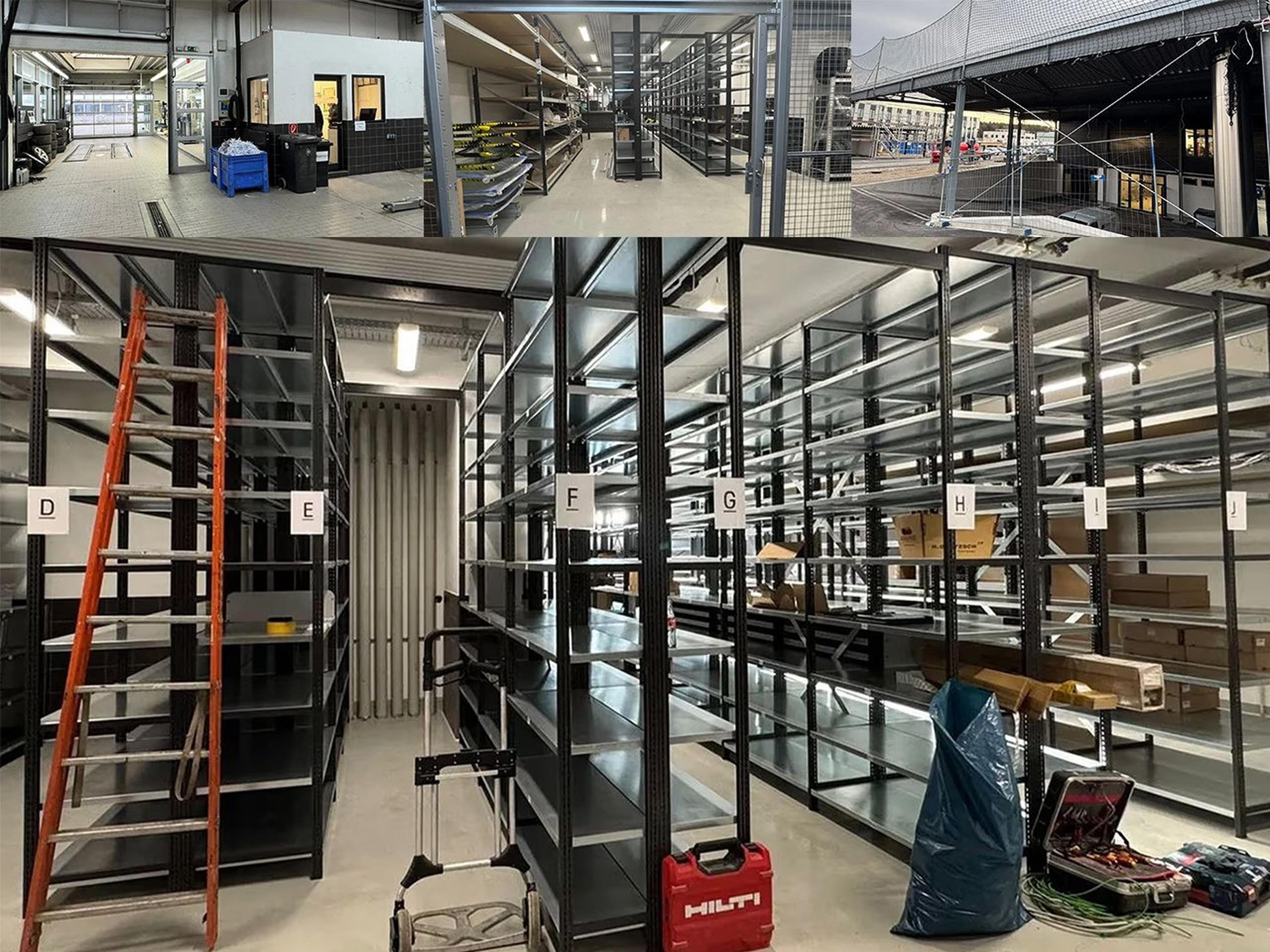

Die Überdachung des Kellers wurde mithilfe von diversen Baukränen angebracht. Das Ersatzteillager wurde fertiggestellt und ist final umgezogen. Ab jetzt finden Sie unser Teilezubehör im neuen Ersatzteillager.
Die vordere Werkstatt wurde ausgeräumt und ist bereit für den großen Abbruch im Januar.
)
November 2024
Im November wurden die Bodentanks der neuen Tankstelle eingesetzt. Ebenso wurde der Schacht für die Wärmepumpe und die Stromversorgung gesetzt.
Die Zufahrt zur Werkstatt wurde neu geteert und diverse kleine Arbeiten im inneren der Werkstatt fertiggestellt.
)
Oktober 2024
Die Außenanlagen wurden in Angriff genommen und ein Teil der neuen Kundenparkplätze entstand. Die Pflasterarbeiten hierfür und die Vorbereitung für die Asphaltierung wurden ausgeführt.
Innen ging es mit der Elektrik weiter, die Malerarbeiten wurden fertiggestellt und das Meisterbüro musste versetzt werden. Außerdem wurde die ehemalige Spenglerei entkernt, da hier das neue Ersatzteillager entsteht.
)
September 2024
Im September ging es dann an den Innenausbau und die Restarbeiten an der neuen Außenfassade.
Jetzt wurde es anstrengend für unsere Mechaniker, die während der regulären Arbeit nun auch noch den Baulärm aushalten mussten. Die Handwerker und Mechaniker haben sich jederzeit sehr gut arrangiert und ein reibungsloser Ablauf wurde gewährleistet.
In der neuen und alten Werkstatt wurden die Deckenstrahlplatten für die Heizung und Kühlung sowie die neue LED-Beleuchtung eingebaut. Auch wurde die neue Elektrik installiert.
Nun können sich unsere Mechaniker in Zukunft auch über eine Klimatisierung in der Werkstatt freuen.
Die neue vollelektrische Waschanlage wurde installiert und der Pflegeraum fertiggestellt.
)
August 2024

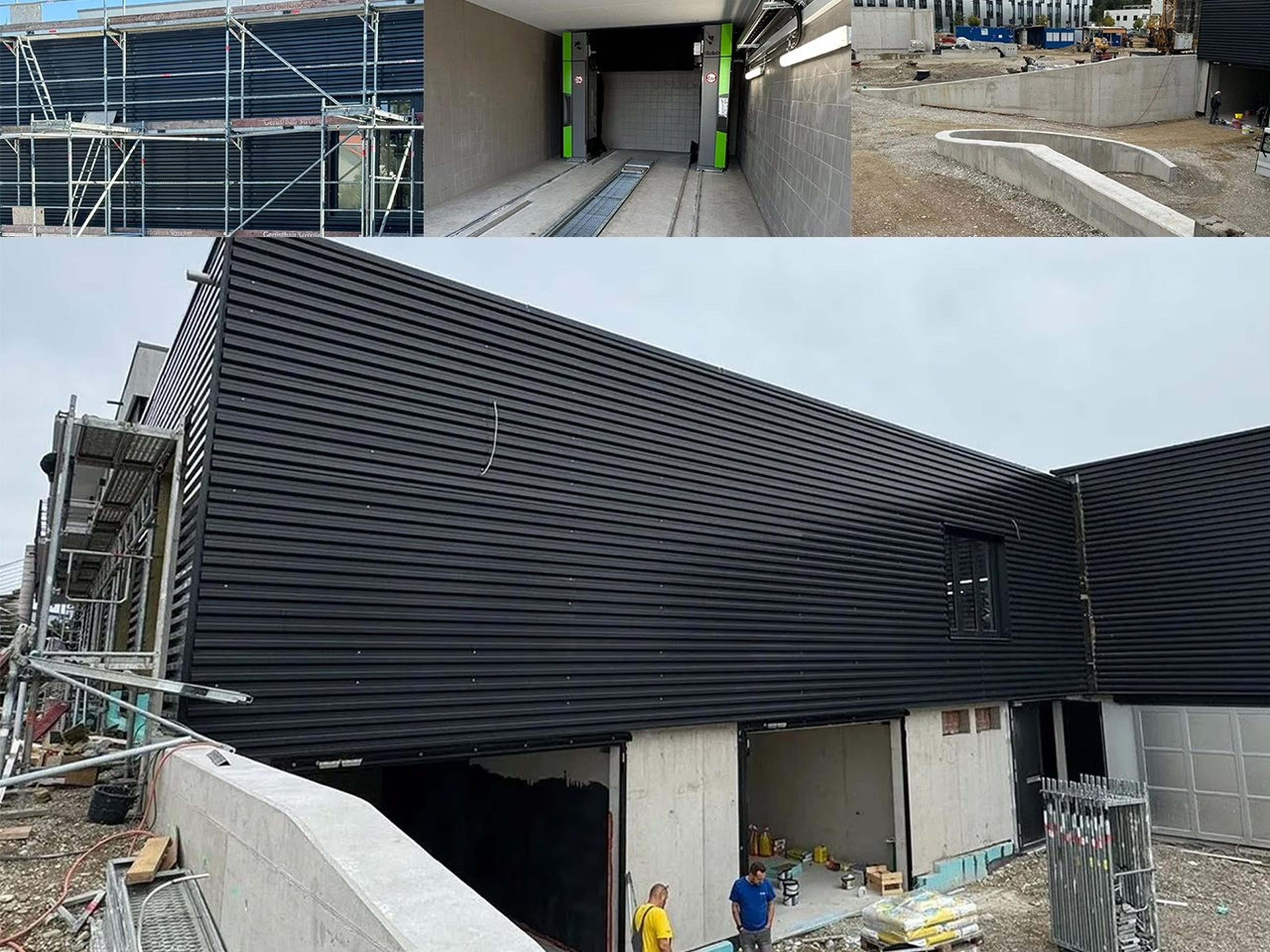

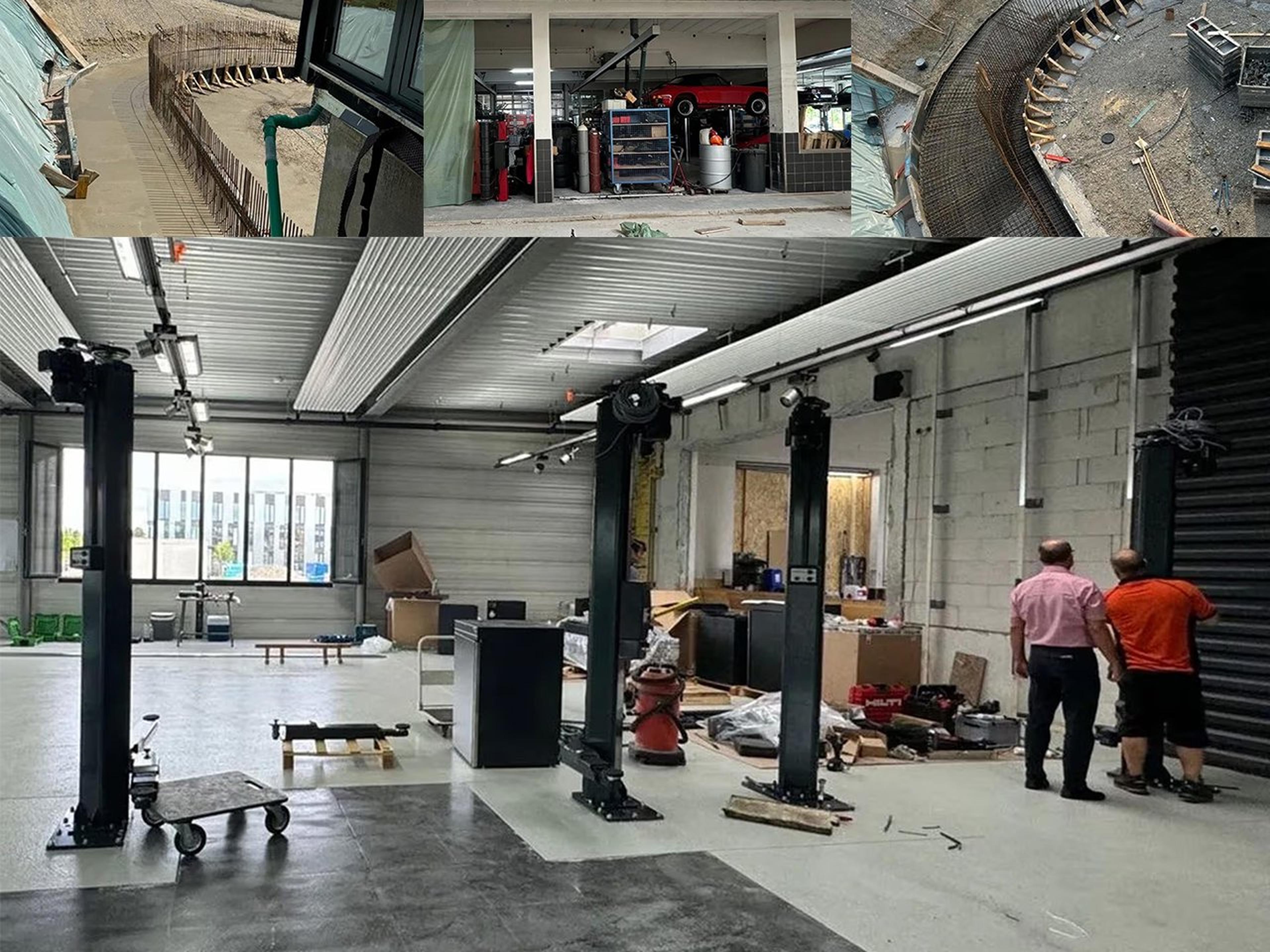

Jetzt wird es ernst in der Werkstatt, und der Durchbruch von der bestehenden zu der neuen Werkstatt ist vollzogen, so dass man langsam die neuen Dimensionen erkennen kann.
Beim Einbau der Stahlträger hat das ganze Team vom Porsche Zentrum unterstützend geholfen.
Es wurde der neue hochmoderne Vermessungsstand eingebaut und zusätzliche Arbeitsplätze in der Werkstatt sind entstanden.
Außerdem sind im Untergeschoss die Räumlichkeiten für die neue Waschanlage und einen Pflegeraum sowie die Erweiterung des Reifenlagers entstanden.
Zusätzlich gibt es jetzt auch einen separaten Raum für die Abgasuntersuchung und die TÜV-Abnahme.
Die Fliesenarbeiten in den Werkstätten konnten im August abgeschlossen werden.
)
Juli 2024

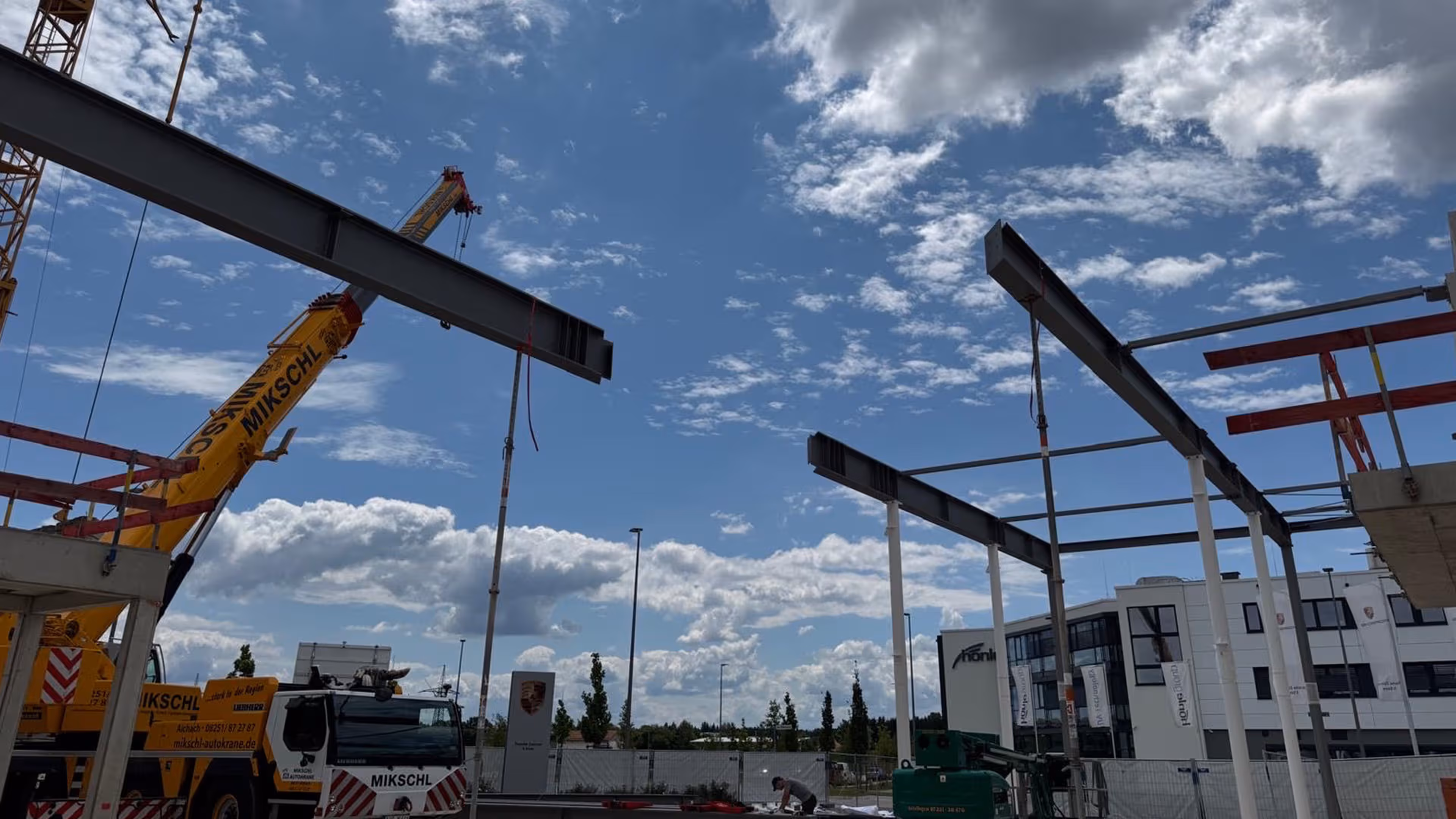

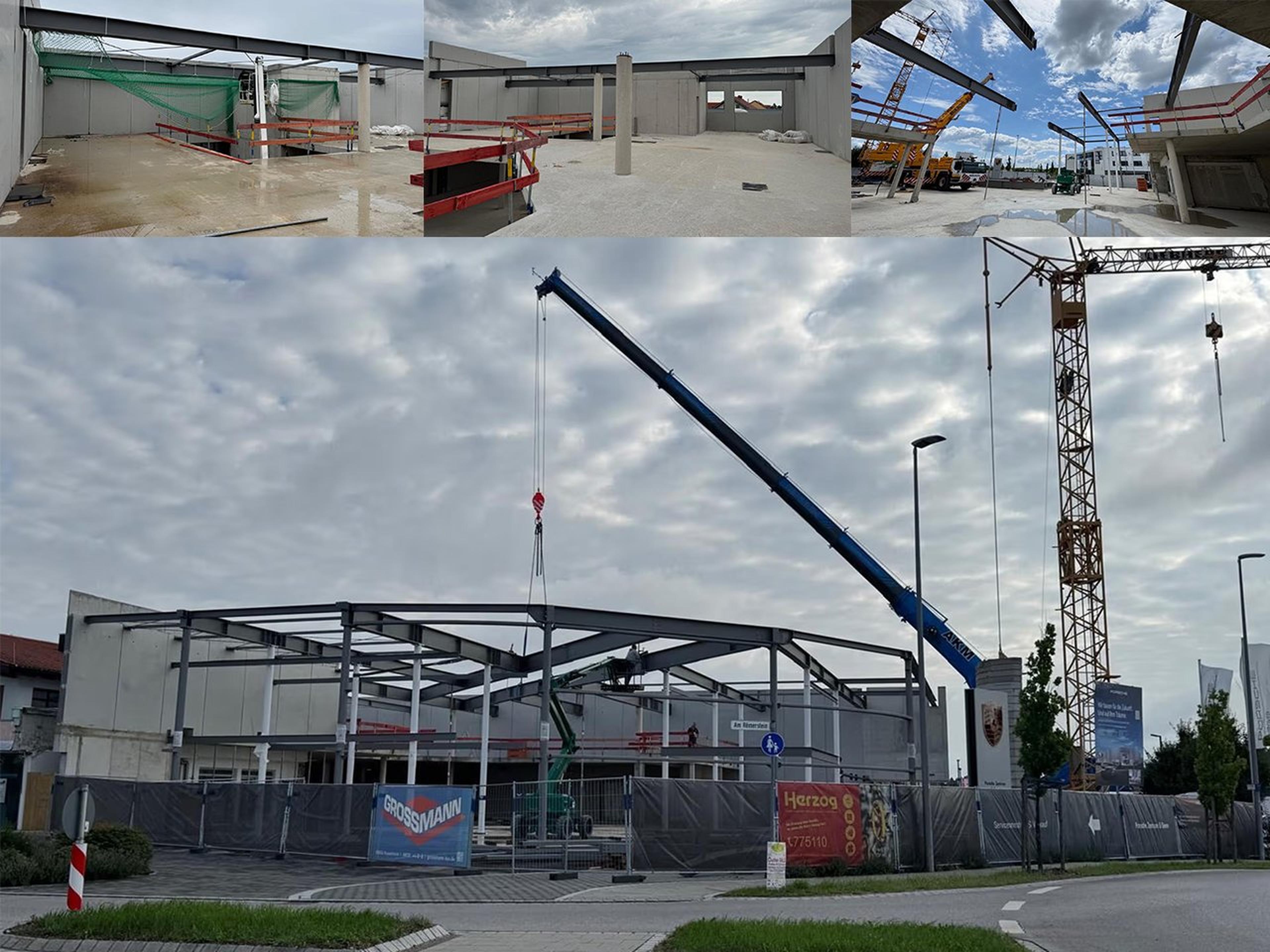

Nach den Verzögerungen im Juni durch das aufgestaute Grundwasser, sind die Baumaßnahmen im Juli extrem schnell vorangeschritten. Vor allem ist der Rohbau unserer neuen Werkstatt innerhalb kürzester Zeit komplett fertiggestellt worden.

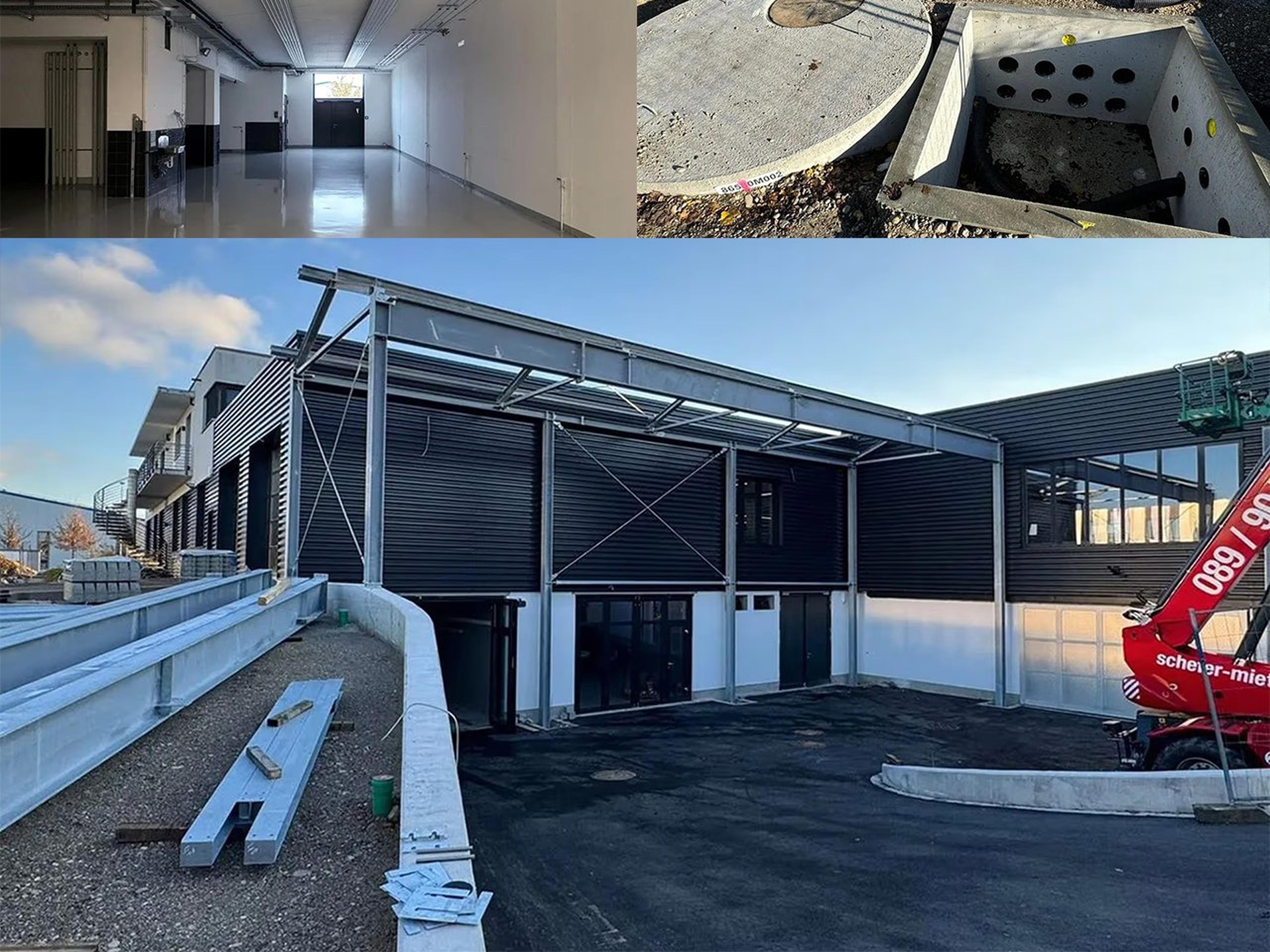

Noch beachtlicher waren die Umbaumaßnahmen unserer neuen Elektro-Werkstatt. In nur 3 Wochen wurde die ehemalige Gebrauchtwagenhalle vollumfänglich zur neuen Elektro-Werkstatt umgebaut, so dass unsere Mechaniker dort bereits ihre Arbeit aufgenommen haben.
Für die Umstellung unserer alten Gasheizung auf umweltbewusste Grundwasser-Wärmepumpen hat die Firma Herzog GmbH bereits einen Großteil der zu verlegenden Rohre für das neue Heizungssystem installiert.
Die gravierendsten Veränderungen sind im hinteren Teil unseres Porsche Zentrum zu erkennen. Glücklicherweise ist davon der Kundenbereich nicht betroffen, so dass wir hier keinerlei Einschränkungen in Kauf nehmen müssen.
)
)
Juni 2024
Leider haben wir seit Baubeginn ein paar kleine Probleme mit dem Grundwasser, die sich aufgrund des Dauerregens Anfang Juni verstärkt haben. Der entstandene Naturteich in unserem neuen Abwasserschacht lässt sich nicht abpumpen. Dank der guten Planung unserer Architekten und der Flexibilität der Firmen Gebrüder Klarwein GmbH und GROSSMANN Bau GmbH & Co. KG konnten wir einen Baustopp verhindern und arbeiten außerplanmäßig weiter.
)
Mai 2024
Die Bauarbeiten sind in vollem Gange. Die Firma GROSSMANN hat bereits die ersten Wände unserer neuen Waschhalle inklusive Aufbereitungsplatz im Keller fertiggestellt. Glücklicherweise konnten wir vor dem Dauerregen Ende Mai unseren neuen Keller abdichten und die erste Decke betonieren bzw. damit den Grundstein für unsere neue Werkstatt legen.
)
April 2024
Im April wurde das Fundament für unsere neue Werkstatt von der Firma GROSSMANN Bau erstellt. Als kleines Highlight konnte unser erster Baukran bei uns „einziehen“. Ebenso wurden die Schächte für die neuen Hebebühnen gesetzt.
Die Umbauarbeiten laufen planmäßig und beeinträchtigen unser Tagesgeschäft im Porsche Zentrum nicht.
)
März 2024
Die Firmen Gebrüder Klarwein GmbH und GROSSMANN Bau GmbH & Co. KG haben mit den Erd- und Aushubarbeiten für unsere neue Werkstatt begonnen. Das Fundament des neuen Gebäudes wird demnächst gebaut.
Jedes Mal, wenn Sie unser Porsche Zentrum betreten, können Sie die Leidenschaft spüren, mit der unser Team bereits seit 50 Jahren für die Marke Porsche und für Ihre Träume arbeitet. Damit wir uns in Zukunft noch besser um Sie und Ihr Fahrzeug kümmern und Ihnen ein noch exklusiveres Kundenerlebnis bieten können, wird ab 2024 ein Großteil unseres Betriebs umgebaut, abgerissen und neugebaut.
Damit die Geschäftsabläufe während der Bauzeit von 2 Jahren reibungslos weiterlaufen, haben wir gemeinsam mit unseren Architekten einen für uns optimalen Bauplan entworfen. Dennoch möchten wir bereits im Voraus um Ihr Verständnis bitten, falls es aufgrund der Bauarbeiten zu kleinen Veränderungen oder Unannehmlichkeiten kommen sollte.
Diese Neuerungen warten auf uns:
Unsere älteste Werkstatt, das Ersatzteillager, die Waschhalle und der Vermessungs- bzw. Bremsenprüfstand werden für den großzügigeren Showroom abgerissen. Damit wir nicht auf diese Arbeitsbereiche verzichten müssen, erweitern wir im ersten Bauabschnitt die hintere Werkstatthalle und integrieren eine Waschanlage in den neu entstandenen Bereich. Das Ersatzteillager und die Spenglerstationen finden Platz in einer bereits bestehenden Halle. Dabei werden hochmoderne, nach dem neuesten Stand der Technik erbaute Arbeitsumgebungen geschaffen. Zusätzlich wird die jetzige Gebrauchtwagenhalle umgebaut – und dadurch Arbeitsplätze für Elektrofahrzeuge geschaffen.
Der erste Umbau dauert voraussichtlich ein ganzes Jahr. Nach Abschluss dieser Arbeiten folgt die Umgestaltung des Showrooms. Der alte Showroom bleibt bestehen und wird zum Ausstellungsraum für Gebrauchtfahrzeuge. Der neue Showroom entsteht nach dem Abriss des vorderen Bereiches (auf der Fläche der jetzigen „alten“ Werkstatt, der Direktannahme und des überdachten Parkplatzes) durch einen Neubau. Um die Ausstellungsflächen zu erweitern, müssen wir leider auf die beliebte überdachte „Durchfahrt“ zwischen den Werkstätten verzichten. Doch dafür erhalten wir einen atemberaubenden Showroom im neuen Design. Dieser wird erstmals zweistöckig sein und neben modernen Büros auch das exklusive „Werk 1“ im Obergeschoss beinhalten. Das „Werk 1“ wird der neue Treffpunkt für unsere Kunden, die sich im Porsche Zentrum gerne etwas länger aufhalten oder sich während ihrer Wartezeit zum Arbeiten zurückziehen wollen.
)
